Contraloría alerta riesgo en expediente técnico del Hospital de Quillabamba en Cusco

18:23 h - Mar, 15 Oct 2024

La Contraloría General evidenció que el expediente técnico del nuevo saldo de obra del Hospital Quillabamba en Cusco, fue aprobado por el Programa Nacional de Inversiones en Salud (PRONIS) del Ministerio de Salud antes de que el consultor de obra contratado cumpliera con presentar la entrega final de dicho expediente, lo que conlleva el riesgo de contar con información inexacta para continuar las obras del proyecto hospitalario, cuya ejecución se encuentra paralizada desde hace 18 meses en perjuicio de la población beneficiaria.

En el Informe de Hito de Control N° 078-2024-OCI/5297-SCC se señala que el 9 agosto de 2024, el jefe de la Unidad de Estudios Definitivos (UED) del PRONIS aprobó el expediente técnico mediante una resolución jefatural con un presupuesto de S/ 183 146 585, pese a que el consultor recién cumplió con la entrega final del documento técnico el 19 de agosto último. Ello podría implicar que se cuente con información imprecisa entre la documentación aprobada y el expediente final entregado.

Cabe precisar que los Términos de Referencia (TDR) del contrato para la elaboración del expediente técnico establecieron la presentación de cuatro entregables y la entrega final. El consultor presentó el documento final dos días después de vencer el plazo establecido y, posteriormente, se dieron constantes observaciones de carácter administrativo por parte del PRONIS que fueron comunicadas al consultor hasta el 13 de setiembre último.

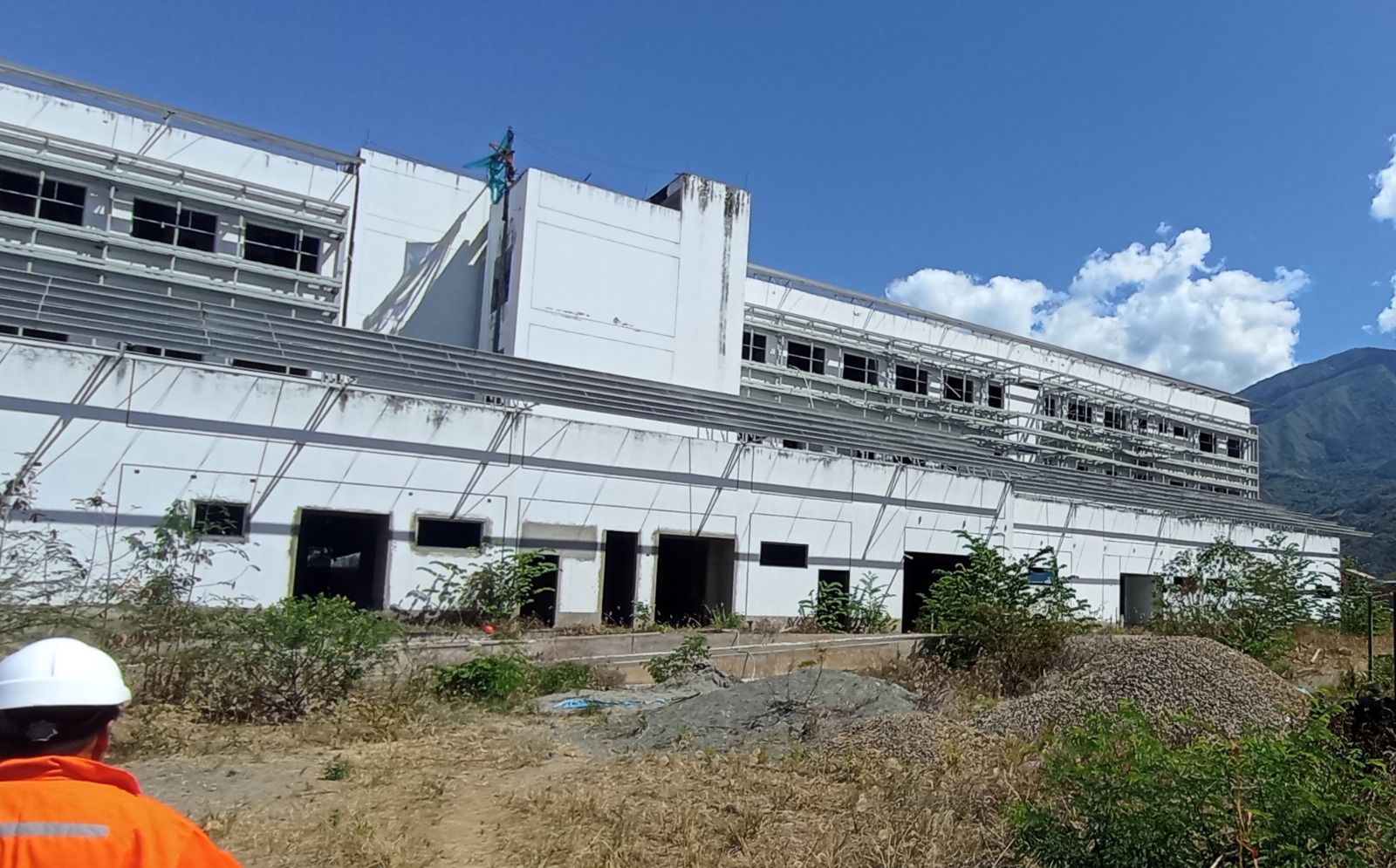

El proyecto del Hospital de Quillabamba en Cusco se inició en el 2018 y se paralizó hasta en dos oportunidades, la última en mayo 2023, debido a la resolución de los contratos de obra por incumplimiento de las empresas a cargo de su ejecución. La obra que beneficiará a más de 145 000 habitantes de Cusco tiene un avance físico de solo 40%.

En setiembre de 2023, el PRONIS aprobó la contratación directa para la elaboración del expediente técnico del nuevo saldo de obra del referido hospital y en noviembre de ese año se suscribió el contrato respectivo.

Riesgo de sobrevaloración

Asimismo, la comisión de control identificó, en una revisión selectiva del presupuesto del expediente técnico aprobado, que los precios de los insumos de las especialidades de estructuras, instalaciones sanitarias, instalaciones mecánicas, instalaciones eléctricas y comunicaciones no son proporcionales a los precios promedio de otros expedientes técnicos similares que el PRONIS aprobó en la misma región, lo que estaría ocasionando una sobrevaloración del nuevo saldo de obra en S/ 8 873 002.

En tanto, en el caso de la especialidad de instalaciones eléctricas, los costos de los conductores eléctricos (cables N2XOH) en el expediente técnico aprobado ascienden a S/ 9 096 393, mientras que de acuerdo a precios de mercado alcanzan los S/ 5 711 016; es decir, una diferencia de S/ 3 385 377.

Otras deficiencias

La comisión de control alertó también que en la especialidad de estructuras se podría elevar el costo del proyecto porque se han definido estructuras sobredimensionadas debido a que se está determinando de manera incorrecta el factor de zona sísmica, y por las inconsistencias e incompatibilidades identificadas entre planos, especificaciones técnicas y análisis de precios unitarios.

El informe de control, que comprendió el periodo del 11 al 17 de setiembre de 2024, fue notificado oportunamente al coordinador general del PRONIS a fin que se adopten las acciones correctivas que corresponden para asegurar el logro de los objetivos del proyecto hospitalario, tan esperado por la población cusqueña.
